時近年底,由安徽新建控股集團承建的湖北省十堰市百二河生態修復工程二標段項目部精心組織,統籌部署,不斷加快施工進度,項目建設穩步推進。

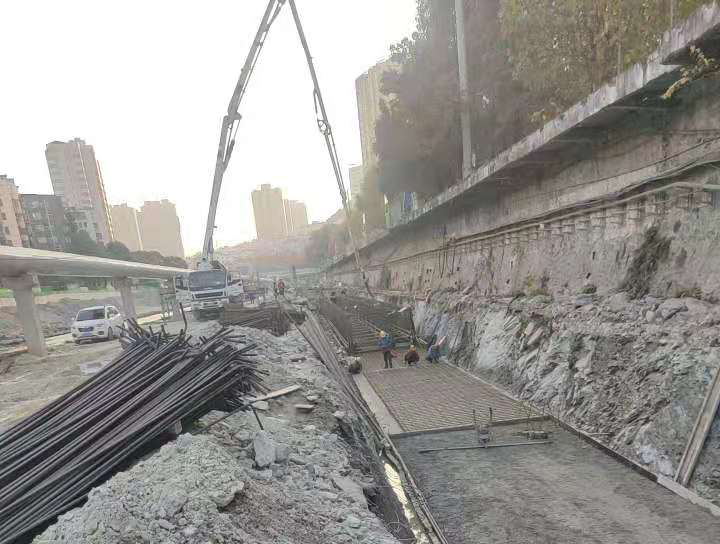

湖北省十堰市百二河生態修復工程二標段項目于2019年10月1日中保,中標工程總造價為2.18億元,項目工期為460天,為保證項目工程的順利進行,集團公司調用精兵強將充實一線,自項目開工以來各分部分項工程齊頭并進,多管齊下,取得較好成效,截至到2020年11月13日,東岸綜合管溝已累計回填3370米,東岸閉水試驗累計完成3370米;東岸新建埋石擋墻累計完成1040米;東岸熱力管溝1200米已全部完成;西岸岸上電力管溝開挖完成開挖累計1100米,管道包封累計1100米;西岸綜合管溝累計完成2750米,成型累計1750米。
